KIỂM ĐỊNH NHÀ MÁY ĐỂ AUDIT

KIỂM ĐỊNH NHÀ MÁY ĐỂ AUDIT

KIỂM ĐỊNH NHÀ MÁY ĐỂ AUDIT – CHUẨN BSCI, SEDEX, WRAP, HIGG, ISO NĂM 2025

⚠️ 1️⃣ Khi Audit đến – Vì sao nhiều nhà máy “trượt”?

Audit quốc tế (BSCI, Sedex, WRAP, Higg, ISO…) là nỗi lo quen thuộc của hàng ngàn doanh nghiệp sản xuất tại Việt Nam. Chỉ trong vài giờ kiểm tra, đoàn audit có thể phát hiện những điểm yếu rất “đời thường” nhưng lại quyết định kết quả:

  • Nứt sàn, võng mái, tường nghiêng, nền lún – dấu hiệu quá tải hoặc cấu tạo chưa đúng.
  • Hồ sơ thiếu báo cáo kiểm định an toàn chịu lực & kết quả thí nghiệm.
  • Không có chứng nhận hợp pháp của tổ chức đủ năng lực – phạm vi chứng nhận mơ hồ.

📉 Kết quả? Nhà máy bị đánh giá “High Risk”, phải đóng audit, mất cơ hội ký hợp đồng xuất khẩu và ảnh hưởng đến điểm ESG – Higg Index. Đây là lý do Econs luôn khuyên: “Kiểm định trước 1–2 tuần để chủ động và gỡ rối kịp thời.”

🧱 2️⃣ Kiểm định nhà máy để Audit là gì?

Kiểm định nhà máy để Audit là quy trình đánh giá độ an toàn, khả năng chịu lực và ổn định kết cấu của công trình trước khi đoàn audit quốc tế tiến hành đánh giá. Khác với “xem cho biết”, kiểm định của Econs đi theo chuẩn kỹ thuật – pháp lý – báo cáo song ngữ để đoàn audit có thể đọc & chấp nhận ngay.

Kiểm định nhà máy để audit
Kiểm định nhà máy để audit

🎯 Mục đích

  • Đảm bảo an toàn cho người lao động & dây chuyền sản xuất – không đánh đổi rủi ro.
  • Xác minh công trình phù hợp tiêu chuẩn Việt Nam & tiêu chí Audit quốc tế.
  • Cung cấp bằng chứng pháp lý trong hồ sơ BSCI/Sedex/WRAP/Higg/ISO.

📘 Báo cáo kiểm định thường bao gồm

  • Structural Safety Assessment – Báo cáo an toàn chịu lực.
  • Certificate of Structural SafetyChứng nhận an toàn chịu lực (nêu rõ phạm vi).
  • Kết quả thí nghiệm vật liệu & cấu kiện (LAS-XD), ảnh hiện trường, bản vẽ, phụ lục vận hành.

⚙️ 3️⃣ Khi nào cần kiểm định nhà máy phục vụ Audit?

  • 🏗️ Audit lần đầu của khách hàng quốc tế (BSCI, WRAP, Sedex…)
  • 🏭 Nhà máy đã dùng > 5 năm nhưng chưa kiểm định chịu lực theo tiêu chuẩn hiện hành.
  • ⚙️ Lắp điện mặt trời mái nhà (Solar Rooftop), bổ sung kệ cao/pallet nặng/cầu trục.
  • 📋 Thay đổi công năng, cải tạo – mở rộng sản xuất, ghép phân xưởng.
  • 💡 Phát hiện nứt – võng – lún – gỉ thép – biến dạng khung (dấu hiệu nguy cơ).

Theo Thông tư 14/2024/TT-BXDNghị định 06/2021/NĐ-CP, các tình huống trên đều cần có đánh giá/kiểm định hợp lệ và lưu hồ sơ vận hành.

📋 4️⃣ Quy trình kiểm định nhà máy theo chuẩn Audit quốc tế (6 bước)

🔍 Bước 1 – Khảo sát hiện trường

Kỹ sư Econs kiểm tra toàn bộ nhà máy: nền – móng – dầm – cột – sàn – mái – giằng – xà gồ – cầu trục. Ghi nhận tình trạng, đo nghiêng, kiểm tra nứt/võng, ăn mòn, gỉ thép, liên kết bu lông/hàn, cao độ nền, độ phẳng sàn, khu vực chịu tải động.

🧪 Bước 2 – Thí nghiệm vật liệu & cấu kiện (LAS-XD)

  • Khoan lõi bê tông – xác định cường độ nén; phục hồi lỗ khoan đúng quy trình.
  • Siêu âm bê tông – đánh giá tính đồng nhất & khuyết tật nội tại.
  • Kiểm tra bulông – mối hàn, đo lực siết (torque) & đối chiếu tiêu chuẩn.
  • Đo võng mái – theo dõi biến dạng tức thời & dài hạn; kiểm tra purlin/xà gồ.
  • Thử tải cục bộ (khi cần) – có biện pháp an toàn & giám sát biến dạng.
KIỂM ĐỊNH NHÀ MÁY ĐỂ AUDIT-KIỂM TRA KÍCH THƯỚC HÌNH HỌC
KIỂM ĐỊNH NHÀ MÁY ĐỂ AUDIT-KIỂM TRA KÍCH THƯỚC HÌNH HỌC

🧮 Bước 3 – Mô phỏng & tính toán kết cấu

Dữ liệu khảo sát được nhập vào SAP2000/ETABS, mô hình hóa 2D/3D, khai báo vật liệu – tiết diện – liên kết – tải trọng (tĩnh tải, hoạt tải, gió, cầu trục, solar…). Kiểm tra trạng thái giới hạn bền – sử dụng, xác định nội lực – chuyển vị, đánh giá hệ số an toàn.

📝 Bước 4 – Lập báo cáo kiểm định

Báo cáo song ngữ Việt–Anh, cấu trúc rõ ràng: phạm vi – phương pháp – kết quả – nhận xét – kết luận – khuyến nghị. Đính kèm ảnh hiện trường, bảng kết quả thí nghiệm, sơ đồ mô hình, biểu đồ.

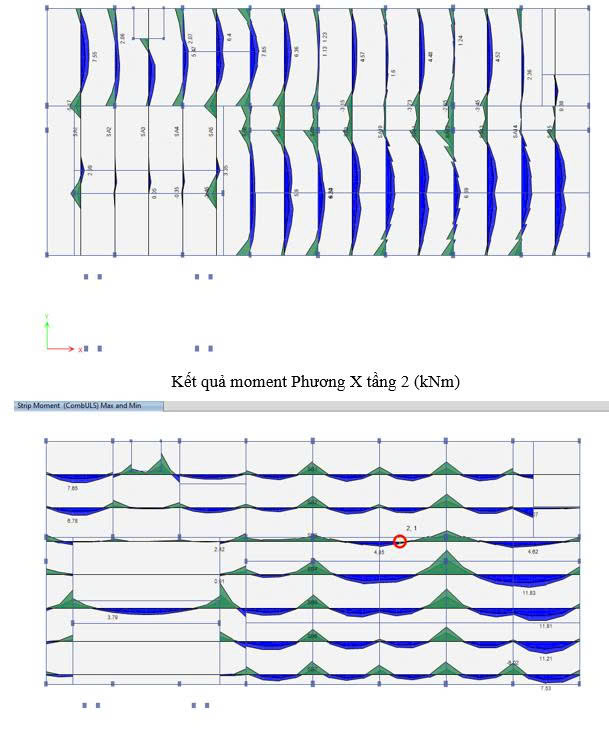

KIỂM ĐỊNH NHÀ MÁY ĐỂ AUDIT-LẬP MÔ HÌNH TÍNH TOÁN
KIỂM ĐỊNH NHÀ MÁY ĐỂ AUDIT-LẬP MÔ HÌNH TÍNH TOÁN

✅ Bước 5 – Chứng nhận an toàn chịu lực

Chứng nhận nêu phạm vi đạt, điều kiện vận hành (tải trọng, hạn chế tạm thời), thời hạn/khuyến nghị tái kiểm. Đây là tài liệu mấu chốt trong chứng nhận audit.

📦 Bước 6 – Bàn giao hồ sơ + hướng dẫn vận hành

Bộ hồ sơ pdf/print kèm hướng dẫn bảo trì kết cấu theo chu kỳ. Nếu cần gia cường cục bộ, Econs cung cấp luôn biện pháp – shop drawing – giám sát.

🧰 5️⃣ Thiết bị & thí nghiệm LAS-XD – danh mục chi tiết

Hạng mục Mô tả Ghi chú Audit
Khoan lõi BT Lấy mẫu khoan, nén tại phòng thí nghiệm Đảm bảo phục hồi lỗ khoan & an toàn khu vực
Siêu âm BTCT Đánh giá đồng nhất, phát hiện rỗ/hốc nội Trình biên bản & ảnh đo
Đo võng mái/sàn Đo tức thời & dài hạn; so sánh giới hạn Gắn mốc đo, biểu đồ theo thời gian
Bu lông – mối hàn Kiểm tra lực siết, tình trạng ăn mòn/hư hại Danh sách vị trí, ảnh minh chứng
Thử tải cục bộ Giàn tạ/bao tải kê kích, đo biến dạng Phê duyệt biện pháp an toàn trước khi làm
Nền – móng Quan trắc lún cục bộ, nứt nền, khe hở Đặc biệt đường xe nâng – khu kệ nặng

Lưu ý: Không phải công trình nào cũng cần đủ tất cả thí nghiệm. Econs đề xuất gói tối ưu theo mục tiêu Audit & tiến độ thực tế.

🖥️ 6️⃣ Mô phỏng kết cấu SAP/ETABS – đánh giá chịu lực

Điểm khiến brand quốc tế “ưng cái bụng” là mô hình kết cấu rõ ràng. Không suy đoán cảm tính. Econs khai báo:

  • Vật liệu: BTCT (B20–B30…), thép (yield), mô đun đàn hồi, hệ số Poisson.
  • Tiết diện: dầm/cột, vì kèo, xà gồ, bản sàn – đúng kích thước đo thực tế.
  • Liên kết: khớp/giằng/siết bu lông – theo tình trạng hiện trường.
  • Tải trọng: tĩnh tải, hoạt tải, gió, cầu trục, tải solar, tải kệ, tải đường xe nâng.
  • Tổ hợp: theo TCVN 5574:2018, 5575:2024 và điều kiện sử dụng.

Kết quả Econs trình bày biểu đồ nội lực – chuyển vị – ứng suất, mức độ an toàn, giới hạn tải cho phép, và nếu cần thì biện pháp gia cường (CFRP, dầm/cột thép phụ, chia ô sàn…).

📘 7️⃣ Pháp lý & tiêu chuẩn áp dụng

Văn bản / Tiêu chuẩn Nội dung áp dụng
TCVN 9381:2012 Đánh giá khả năng chịu lực nhà & công trình; phân loại an toàn (A–D).
Thông tư 14/2024/TT-BXD Quy trình kiểm định, cấu trúc báo cáo & chứng nhận an toàn chịu lực khi khai thác sử dụng.
Nghị định 06/2021/NĐ-CP Quản lý chất lượng, bảo trì công trình; yêu cầu đánh giá khi thay đổi công năng.
Nghị định 16/2022/NĐ-CP Xử phạt vi phạm hành chính liên quan quản lý chất lượng – hồ sơ.
TCVN 5574:2018 (BTCT) Cơ sở tính toán cấu kiện bê tông cốt thép.
TCVN 5575:2024 (Kết cấu thép) Thiết kế – kiểm tra cấu kiện, liên kết – giằng.
BSCI · Sedex (SMETA) · WRAP · Higg Tiêu chí an toàn kết cấu, bằng chứng pháp lý & vận hành bảo trì.
ISO liên quan (45001, 9001…) Hệ thống quản lý an toàn & chất lượng hỗ trợ vận hành.

🗺️ 8️⃣ Mapping yêu cầu Audit → Hồ sơ kỹ thuật cần nộp

Yêu cầu Audit (rút gọn) Hồ sơ/Chứng cứ Econs cung cấp Lợi ích
Chứng minh an toàn kết cấu Report SSA + Certificate of Structural Safety Đạt tiêu chí “Structural Safety” ngay
Bằng chứng thí nghiệm Kết quả LAS-XD (khoan lõi, siêu âm, đo võng…) Pháp lý – kỹ thuật rõ ràng
Tải trọng cho phép Bảng FLR sàn, giới hạn tải mái/kệ/cầu trục Vận hành an toàn & kiểm soát rủi ro
Bảo trì kết cấu Checklist bảo trì tháng/quý, hướng dẫn vận hành Duy trì trạng thái an toàn lâu dài
Song ngữ Báo cáo Việt–Anh, thuật ngữ chuẩn Đoàn audit đọc nhanh, giảm hỏi đáp

🌞 9️⃣ Góc đặc biệt: Solar Rooftop & gắn thêm tải mái

Solar là nhu cầu “hot”, nhưng cũng là nguyên nhân nhiều mái võng – xà gồ oằn – tôn lún cục bộ. Econs kiểm tra:

  • Tải trọng tấm – khung – ballast – đường đi bảo trì; tải gió hút/ép.
  • Liên kết neo vào vì kèo/xà gồ: vị trí, số lượng, chống thấm.
  • Chuyển vị mái & ảnh hưởng dầm/cột; chống rung/dao động cục bộ.

Nếu cần, khuyến nghị gia cường: bổ sung purlin, giằng, bản mã; nâng cấp liên kết; kèm giới hạn vận hành & lộ trình bảo trì mái.

🪧 🔟 Đánh giá tải trọng sàn & gắn bảng FLR

Đoàn audit cực kỳ thích Floor Load Rating (FLR) – bảng thông báo tải trọng cho phép của sàn/ô sàn. Econs:

  • Tính FLR dựa trên mô hình + thí nghiệm; xét tải pallet/kệ/xe nâng.
  • Ban hành bảng FLR rõ ràng, dán ở vị trí dễ thấy.
  • Hướng dẫn quy trình giám sát – không vượt FLR – xử lý khi muốn tăng tải.

🏗️ 1️⃣1️⃣ Nhà thép tiền chế: bu lông – mối hàn – giằng – xà gồ

Với nhà thép, Audit thường soi kỹ:

  • Bu lông: có đủ số lượng? có long-đền? lực siết đạt? gỉ/oxy hóa?
  • Mối hàn: bề mặt nứt/xốp? bắn tóe? có sơn bảo vệ? kiểm tra NDT (khi cần).
  • Giằng – chống gió: đủ nhịp? đủ tiết diện? neo cột ra sao?
  • Xà gồ/purlin: võng, xoắn; vị trí kê đỡ tôn; khoảng cách gối.

Econs lập checklist cho đội bảo trì nội bộ kiểm tra định kỳ; phần này ghi điểm lớn khi Audit hỏi “bảo trì kết cấu làm thế nào?”.

⏱️ 1️⃣2️⃣ Khung thời gian – chi phí – cam kết tiến độ

Mốc Công việc Thời lượng tham chiếu
Ngày 1 Khảo sát hiện trường, thu hồ sơ, lên kế hoạch thí nghiệm 0.5–1 ngày
Ngày 2–3 Thí nghiệm hiện trường, lấy mẫu, đo võng, kiểm tra liên kết 1–2 ngày
Ngày 4–6 Mô hình – tính toán, tổng hợp số liệu, dự thảo kết quả 2–3 ngày
Ngày 7–8 Lập báo cáo & chứng nhận, rà soát song ngữ 1–2 ngày
Ngày 9 Bàn giao hồ sơ – hướng dẫn FLR/bảo trì – briefing cho audit 0.5 ngày

Chi phí phụ thuộc diện tích – mức phức tạp – số lượng thí nghiệm – tiến độ (gấp/đêm/cuối tuần). Econs tối ưu hạng mục để đủ Audit mà không phát sinh không cần thiết.

📦 1️⃣3️⃣ Hồ sơ bàn giao & chứng nhận

  • Báo cáo kiểm định an toàn chịu lực (Việt–Anh).
  • Chứng nhận an toàn chịu lực – nêu phạm vi/điều kiện vận hành.
  • Kết quả thí nghiệm – biên bản hiện trường – ảnh – bản vẽ.
  • Bảng FLR sàn – bảng giới hạn tải mái/kệ/cầu trục (khi có).
  • Hướng dẫn vận hành & bảo trì – checklist tháng/quý.

🏆 1️⃣4️⃣ Case study tiêu biểu – đạt Audit ngay lần đầu

Case 1 – Higg Index, KCN VSIP II (Bình Dương)
Hiện trạng: mái võng nhẹ khu lắp Solar, xà gồ có dấu hiệu oằn. Econs đo võng, mô hình lại, khuyến nghị bổ sung purlin & gia cố liên kết. Ban hành giới hạn tải & lịch bảo trì mái. Kết quả: Audit đạt – không tái kiểm.

Case 2 – Sedex, KCN Nhơn Trạch 2 (Đồng Nai)
Hiện trạng: sàn khu kệ nặng có nứt chân chim; hồ sơ thiếu FLR. Econs khoan lõi – siêu âm – tính FLR – dán bảng tải; hướng dẫn lưu tuyến xe nâng. Kết quả: Đoàn audit chấp nhận ngay.

Case 3 – WRAP, KCN Long Hậu (Long An)
Hiện trạng: cầu trục mới lắp, chưa kiểm định chịu lực khung đỡ. Econs mô hình cầu trục – kiểm tra liên kết – đưa hạn chế vận hành; báo cáo song ngữ. Kết quả: Qua audit lần 1.

*Tất cả dự án đều bảo mật thông tin theo thỏa thuận với khách hàng.

❓ 1️⃣5️⃣ Câu hỏi thường gặp (FAQ)

Kiểm định nhà máy để Audit khác gì kiểm định thông thường?

Khác ở mục tiêu “đạt Audit ngay”: báo cáo song ngữ, định dạng & chứng cứ đúng kỳ vọng đoàn Audit; mapping rõ ràng tiêu chí BSCI/Sedex/WRAP/Higg/ISO.

Có cần dừng sản xuất khi kiểm định không?

Đa phần không cần; Econs bố trí theo tuyến & ngoài giờ với các thử tải đặc biệt.

Chứng nhận an toàn chịu lực có thời hạn?

Tùy hiện trạng & khuyến nghị; thông thường tái kiểm 3–5 năm hoặc khi thay đổi công năng.

Nếu phát hiện vị trí không đạt thì sao?

Econs nêu rõ khu vực – nguyên nhân – biện pháp gia cường; có thể cho phép vận hành tạm với hạn chế tải và lộ trình xử lý.

📞 1️⃣6️⃣ Liên hệ & đặt lịch kiểm định

© Tư vấn Kiểm định Econs: Uy tín – An toàn – Chất lượng


Liên hệ với chúng tôi:

Liên hệ dịch vụ kiểm định:

Tư vấn Kiểm định Econs – Đơn vị chuyên kiểm định, chứng nhận an toàn công trình dân dụng và công nghiệp trên toàn quốc.

📞 Hotline/Zalo: Mr Quân097 1162 567Mr Linh - 0963 007 808

🌐  Trang web: kiemdinhxaydung.com.vn

✉️  Email:  dangminhquan.econscompany@gmail.com
